预应力混凝土连续梁盘扣支架设计与计算

满堂支架设计

盘扣支架布置

在材料库和截面库添加方案所需材料和截面,利用铁路桥梁计算成果创建立面图,在需要布置盘扣支架位置绘制矩形框:

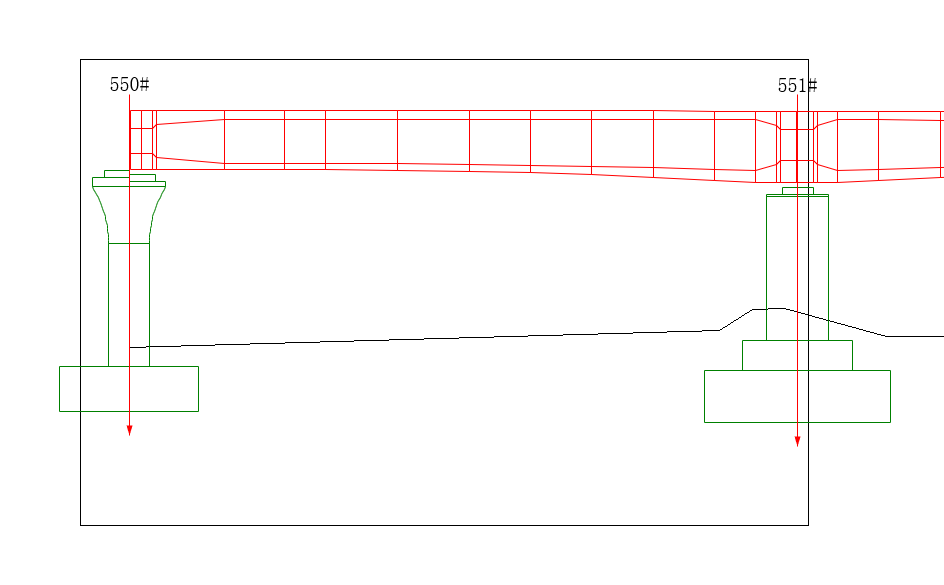

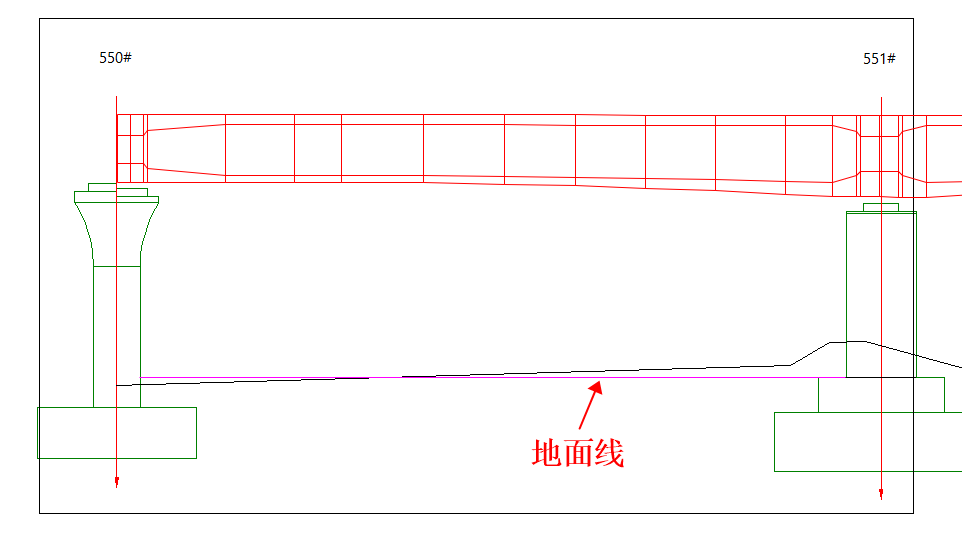

在地面线位置绘制一条水平折线作为压平后的地面线,选中并将其转化为地面线:

绘制竖向折线作为盘扣布置区域线:

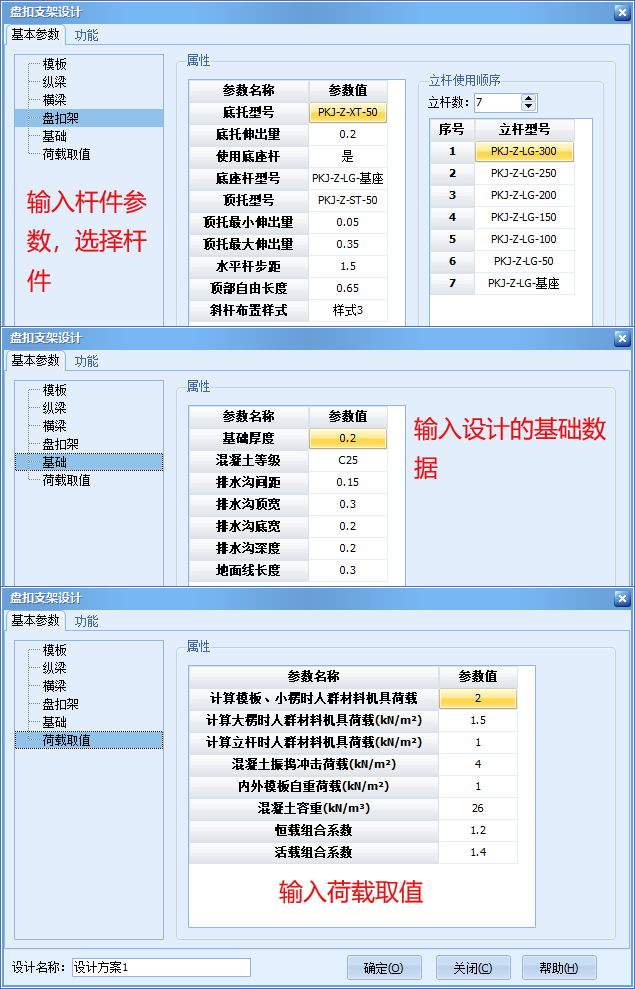

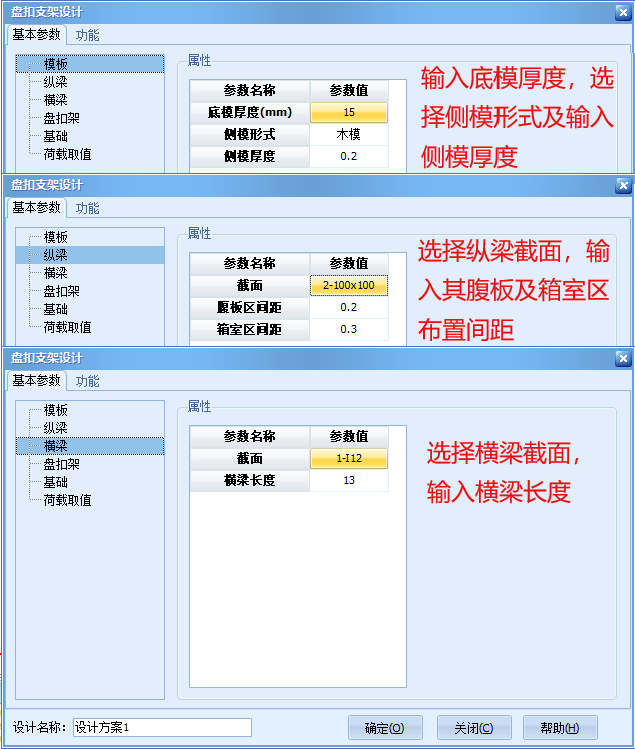

点击“盘扣支架设计”按钮放置于矩形框内,激活“盘扣支架设计”,修改基本参数后点击“确定”:

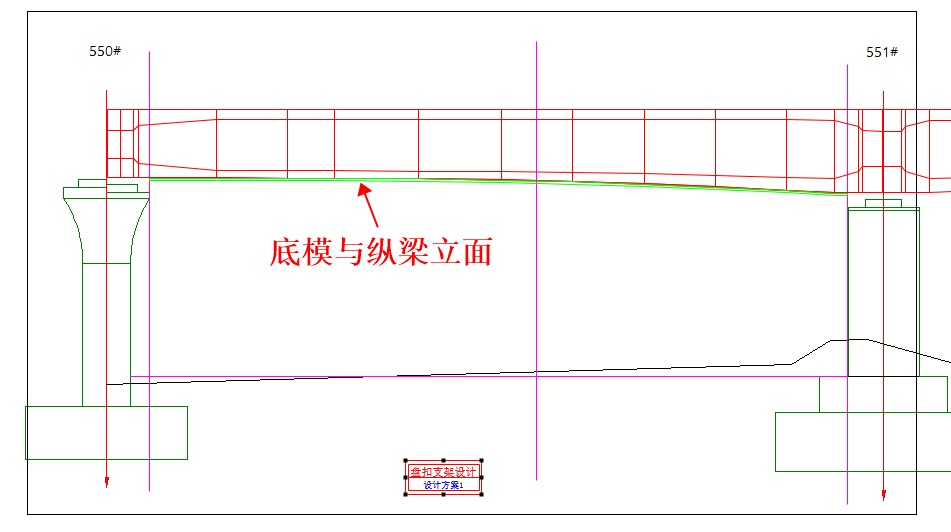

激活“盘扣支架设计”,在“功能”页面点击“创建底模与纵梁立面”:

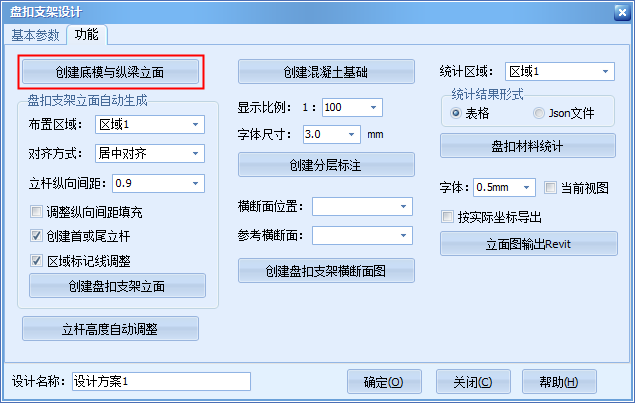

激活“盘扣支架设计”,在“功能”页面选择布置区域、对齐方式、及立杆纵向间距,根据需要勾选“调整纵向间距填充”、“创建首或尾立杆”、“区域标记线调整”,单击“创建盘扣支架立面”完成盘扣支架创建:

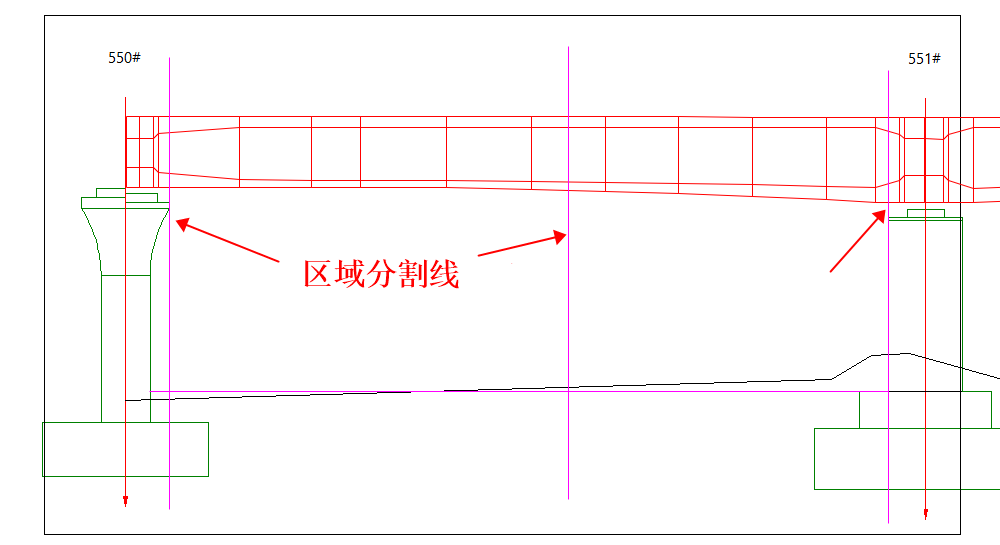

布置区域:矩形框内的区域分界线将 对齐方式:根据区域内立杆布置选择“左对齐”、“居中对齐”或“右对齐” 立杆纵向间距:立杆纵向布置间距 调整纵向间距填充: 创建首或尾立杆:创建盘扣支架立面时生成第一根和最后一根立杆 区域标记线调整:创建盘扣支架立面时区域标记线跟随立杆位置进行变动

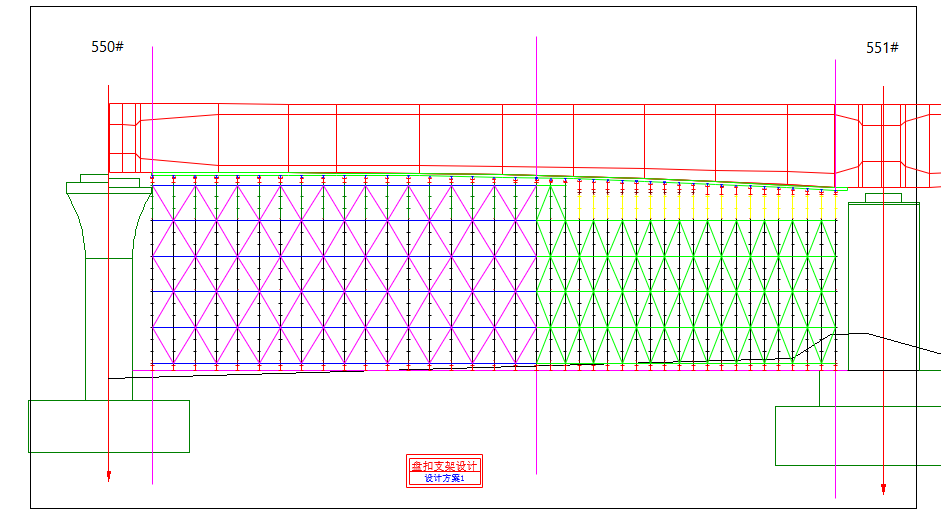

下图为生成的盘扣立面:

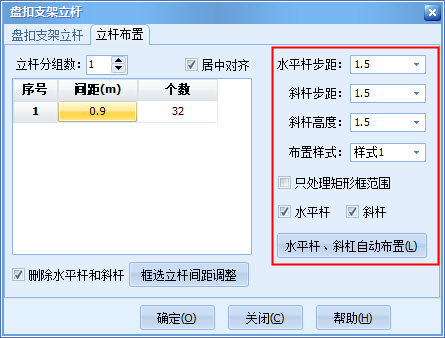

将支架中缺少部分利用绘制杆件按钮进行补充,或绘制矩形框将缺失位置进行框选,激活与矩形框相交的立杆,在“立杆布置”页选择杆件间距、布置样式,选择是否只处理矩形框范围及水平杆和斜杆,点击“水平杆、斜杆自动布置”,即可将杆件缺失部分补齐。

具体操作可参考盘扣支架设计

盘扣支架计算

绘制箭头,激活梁体立面放样,创建箭头位置梁体截面:

下图为创建的梁体截面:

将生成的梁体截面放置于页面空白处,选中并单击“单截面满堂计算”按钮,

盘扣支架算量
